聚焦项目建设 | 中汽股份新建35千伏变电站项目切换电圆满完成
2025年7月27日凌晨3:00,随着最后一组开关合闸指令的精准执行,中汽股份新35千伏变电站顺利完成核心设备切换并正式投入运行。目前,站内所有新增核心设备运行参数稳定,全场各功能区域负载平稳。

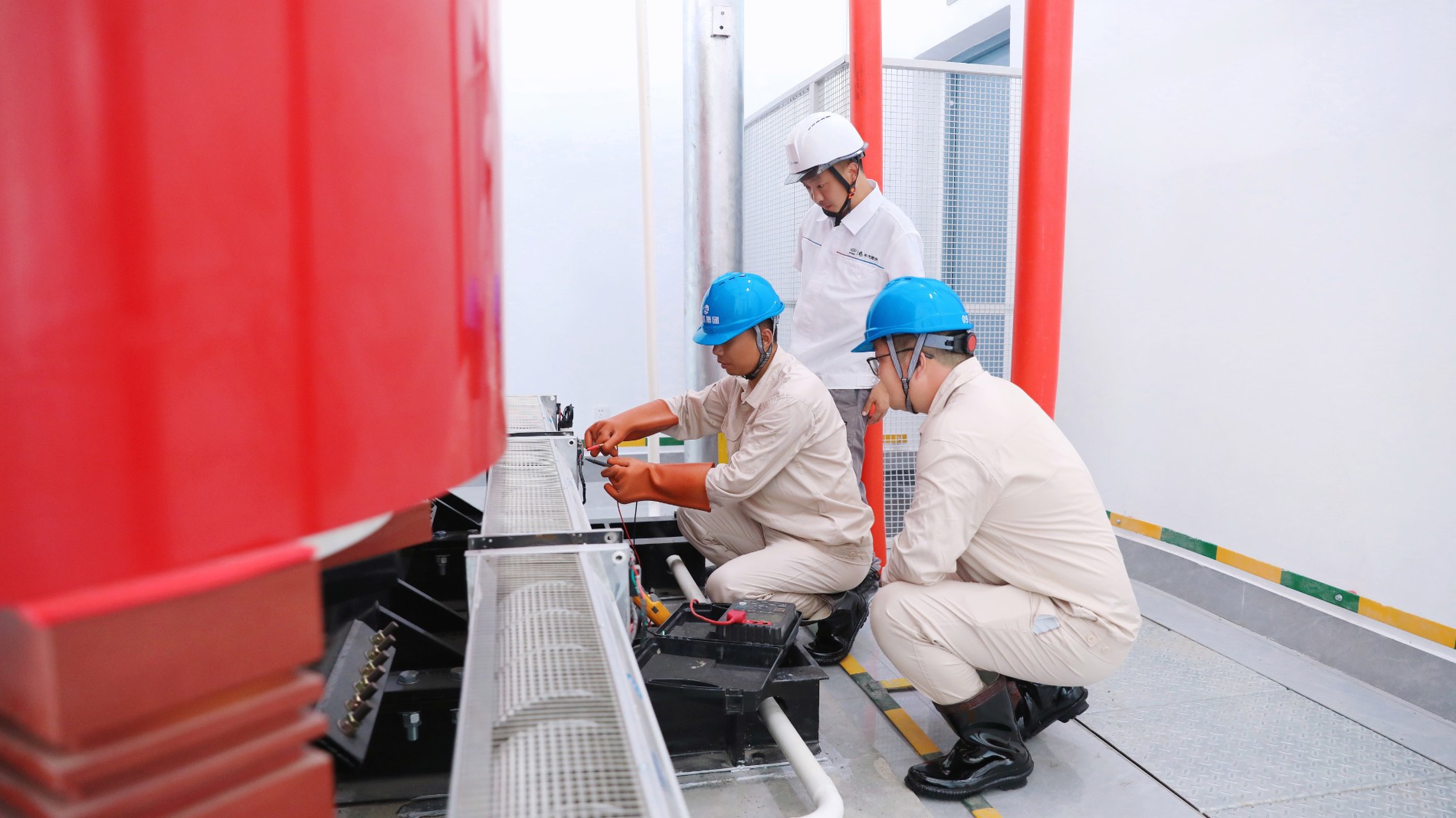

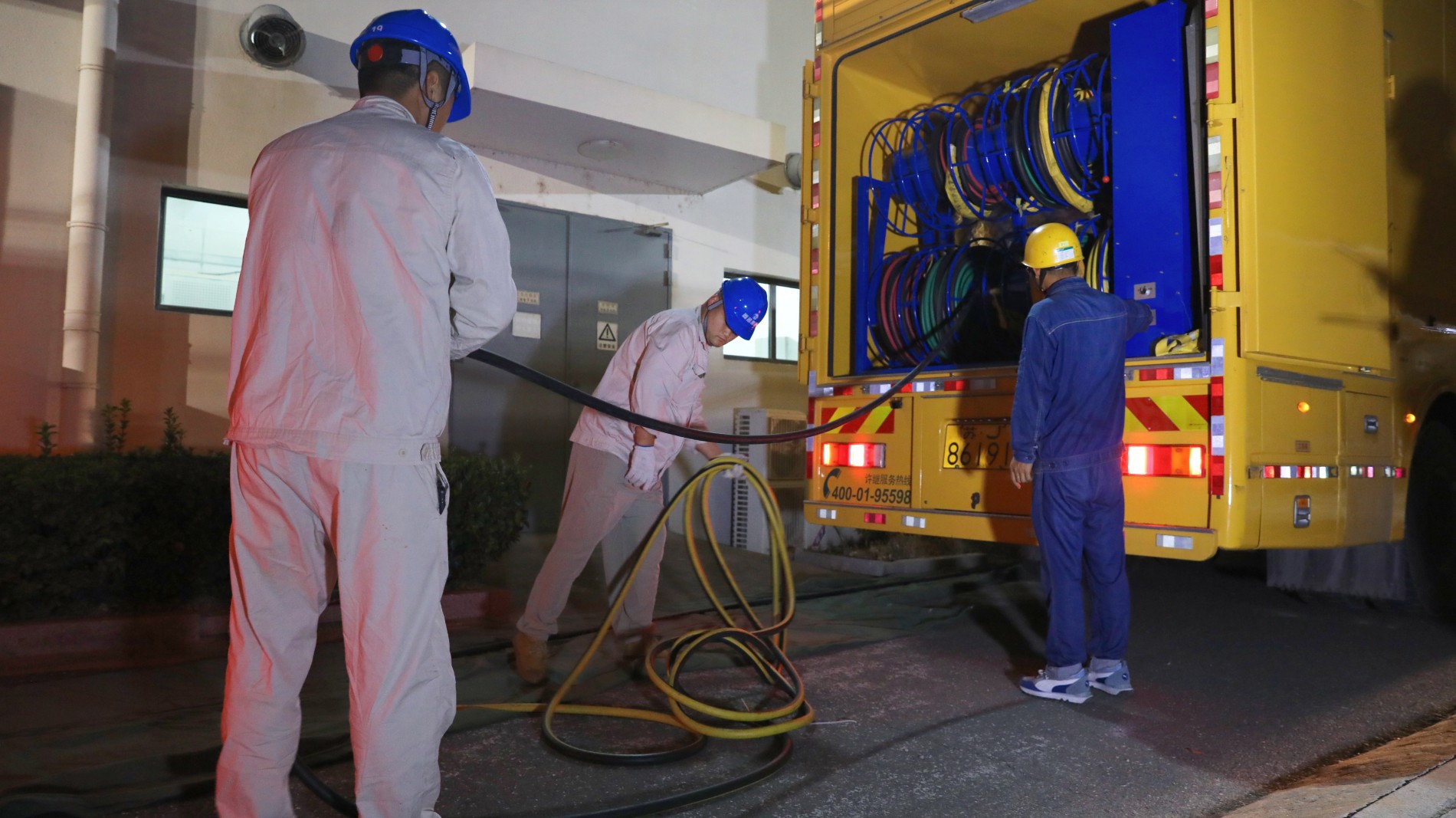

本次切换电项目涉及复杂电力线路改接、新旧设备切换、临时保供电及最终送电恢复等多个高风险、高难度环节。为了兼顾生产生活的平稳开展和变电站项目的顺利切换,项目团队经过现场勘查、多轮次研讨,制定出周密的实施方案。施工期间,团队成员克服夏季高温、夜间施工、多区域协同作业等挑战,协调周边市政用电作为切换时段的临时备供电源,调动组织多部门合力稳保稳供,在7月26日凌晨顺利完成核心区域的临时电力供应过渡,有效保障关键区域车辆试验不间断。

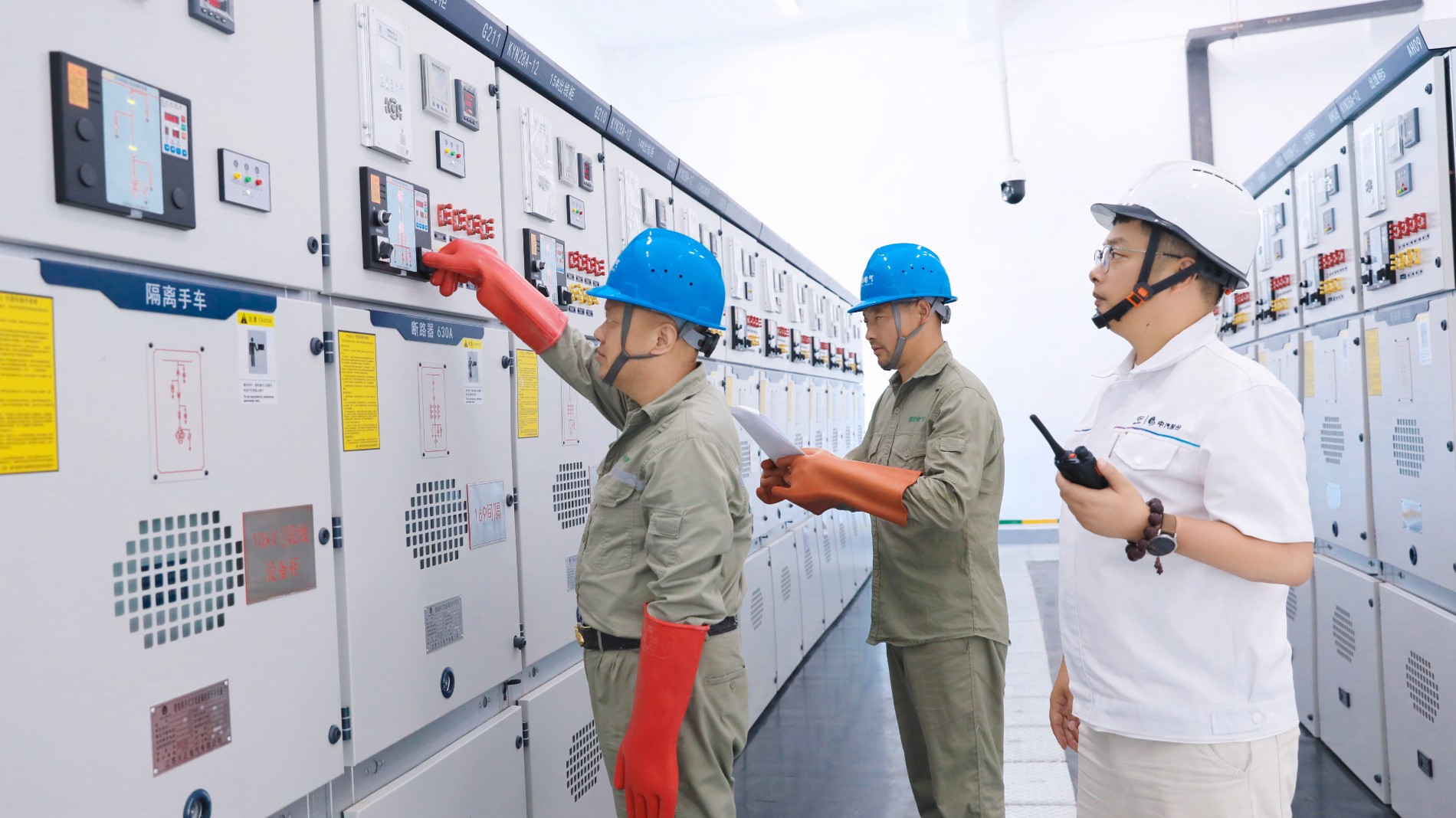

在7月26日夜间至27日凌晨,成功完成35千伏母线及2号主变带电、冲击试验、保护联调等一系列关键工作,一次性完成核心设备切换。
中汽股份新35千伏变电站的顺利投运,成功在公司全域构建起更加强大的电力供应网络,显著提升了公司电网供电能力的安全性、稳定性和智能化水平,为道路测试、试验准备、办公生活等各功能区的稳定运行奠定了更为坚实的能源基础,也为中汽股份服务汽车行业高质量发展注入强劲动能。
